Après la station Robert Wagner, le tram T6 quitte la surface et s'enfonce sous la forêt de Meudon puis sous Viroflay, dans un tunnel de 1,6 km creusé en 2013-2014 par le tunnelier Nolwenn. C'est le dernier grand chantier de l'histoire du tram T6 : ce tronçon souterrain a ouvert le 28 mai 2016, un an et demi après le reste de la ligne. Voici comment il a été creusé, ce qu'il contient et comment ont été construites ses deux stations.
Ce que comprend la partie souterraine
En bref : le tunnel du T6 mesure 1,6 km et passe en moyenne à 20 m sous terre. Il a été creusé du 25 mars 2013 au 14 janvier 2014 par un tunnelier à pression de terre baptisé Nolwenn, et dessert deux stations souterraines, Viroflay-Rive-Gauche et Viroflay-Rive-Droite, ouvertes le 28 mai 2016.
Le dossier d'enquête publique de 2003 prévoyait déjà environ 1 600 m de ligne en souterrain et deux stations enterrées5. Le tunnel proprement dit fait 1,6 km12. La section entre Robert Wagner et Viroflay-Rive-Droite mesure environ 2 km1, ou 2,6 km selon la version anglaise de Wikipédia10.
Le tunnel est creusé en moyenne à 20 m de profondeur1, et les quais des deux stations se trouvent eux aussi à environ 20 m sous la surface7. Aucune source consultée ne donne la profondeur exacte de chaque station.
Le T6 sous Viroflay, en coupe
Schéma simplifié, sans échelle. Faites défiler pour accompagner le tram.

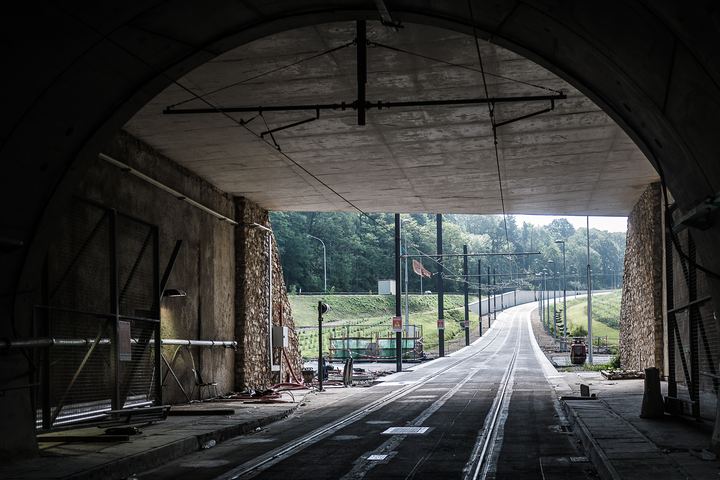

À la sortie du tunnel, côté forêt, la ligne remonte vers le plateau de Vélizy par une rampe de 10 %2. Les rames Translohr sur pneus du T6 sont données pour des pentes allant jusqu'à 13 %.
Nolwenn, un tunnelier à pression de terre
Les premiers éléments du tunnelier arrivent sur le chantier en mars 2012, selon le Département des Yvelines11. La machine est baptisée le 10 janvier 2013 du prénom de Nolwenn, une élève de CM2 de Viroflay21.
| Caractéristique | Valeur |
|---|---|
| Type | tunnelier à pression de terre1 |
| Longueur | 82 m2 |
| Masse | 1 400 tonnes2 |
| Diamètre de la roue de coupe | 9,17 m (9,15 m selon d'autres sources)6 |
| Diamètre intérieur du tunnel | 8,00 m6 |
| Train suiveur | 72 m, ressorti par le puits d'entrée pour être démonté6 |
Le dossier de 2003 envisageait un tunnelier « à pression de boue ou mixte »5 : c'est finalement une machine à pression de terre qui a été retenue1. Son fabricant n'est cité dans aucune des sources consultées.
Dix mois de creusement
Nolwenn part le 25 mars 2013 d'un puits d'entrée creusé en forêt de Meudon. Le chantier tourne 24 heures sur 24, cinq jours sur sept, à une cadence moyenne d'environ 200 m par mois2. La machine traverse presque tous les types de sols de la région parisienne et passe sous trois lignes SNCF3.
| Date | Étape |
|---|---|
| 10 janvier 2013 | baptême du tunnelier |
| 25 mars 2013 | début du creusement en forêt de Meudon |
| 12 octobre 2013 | arrivée à Viroflay-Rive-Gauche |
| nuit du 13 au 14 janvier 2014 | arrivée à Viroflay-Rive-Droite |
| avril 2014 | machine entièrement évacuée |
Ces dates viennent de Batiweb et de Wikipédia12. Selon les sources, le creusement a duré « environ 8 mois » ou « environ 10 mois » ; de fin mars 2013 à mi-janvier 2014, le calcul donne un peu moins de dix mois.

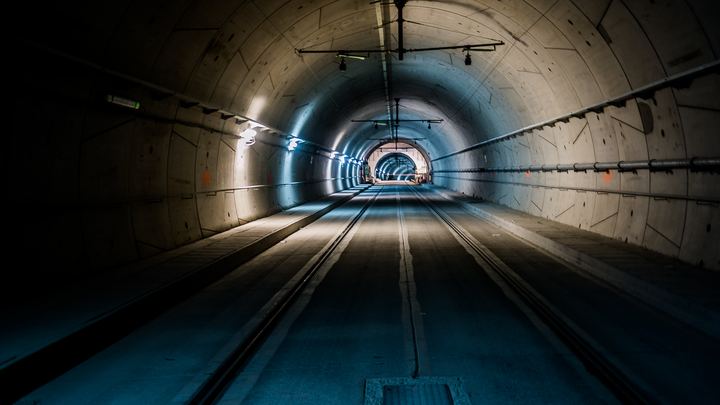

À l'intérieur du tunnel
Un compte rendu de visite publié en septembre 2015 décrit l'ouvrage4. Le tunnel est de section circulaire, avec une courte section rectangulaire à son extrémité, au passage de la RD 53. La plateforme du tram a été réalisée après le forage, en comblant le bas du tube. Le point le plus bas se situe au passage sous le ru de Marivel.
Plus de 800 m séparent l'entrée du tunnel de la station Viroflay-Rive-Gauche. Un puits a donc été construit avenue de Vélizy, en lisière de forêt, près du Chêne de la Vierge : il sert à la ventilation, au désenfumage et à l'accès des secours4.
La circulation y est réglée par cantons : un seul tram à la fois entre l'entrée du tunnel et la première station, et un seul entre les deux stations4.

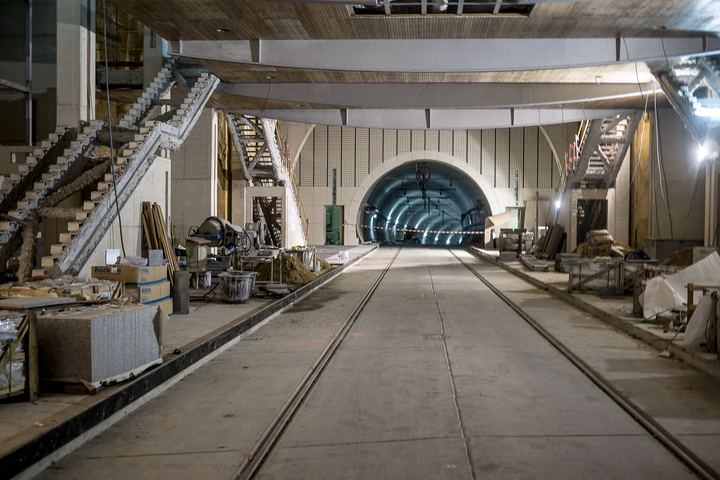

Deux stations construites depuis la surface
Les deux stations souterraines ont été construites selon une autre méthode que le tunnel. D'après Wikipédia, leurs murs ont été réalisés en parois moulées, par étapes, puis couverts de dalles, avant que l'intérieur soit creusé et les déblais évacués par une trémie reliée à la surface2.

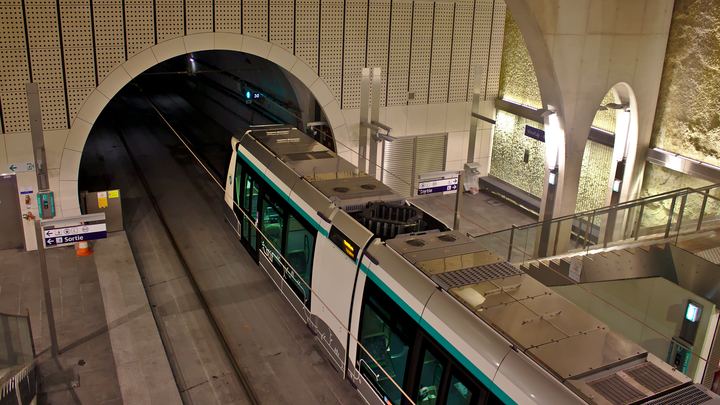

Viroflay-Rive-Gauche se trouve sous le parvis de la gare SNCF, place du Maréchal-Koenig ; Viroflay-Rive-Droite sous la place de Stalingrad4. Ce sont de grands volumes en arches successives, avec deux mezzanines, des escaliers mécaniques et des ascenseurs14. Leur conception est issue d'un concours remporté en 2006 par Egis Rail et l'architecte Pierre Schall1. Pour s'y repérer et connaître les correspondances avec le RER C et les lignes N et L, voir les deux stations souterraines du T6 à Viroflay.

Le tunnel et les deux stations ont été réalisés sous la maîtrise d'ouvrage de la RATP et du Département des Yvelines, par Eiffage Génie Civil3. Leur coût n'a jamais été publié à part : il est compris dans les 384 M€ de l'infrastructure, détaillés sur la page coût et financement du tram T6.
Les essais et l'ouverture de 2016
En février 2016, la RATP mène les essais fonctionnels et de sécurité des stations souterraines : désenfumage, ascenseurs, escaliers mécaniques et système de sécurité incendie8. Le prolongement de Robert Wagner à Viroflay-Rive-Droite ouvre au public le 28 mai 20169 et il est inauguré officiellement le 11 juin 20161.

Questions fréquentes
Quelle est la longueur du tunnel du T6 ?
1,6 km. La section souterraine complète, de Robert Wagner à Viroflay-Rive-Droite, mesure environ 2 km selon Batiweb, 2,6 km selon d'autres sources.
À quelle profondeur passe le T6 à Viroflay ?
À environ 20 m en moyenne. Les quais des deux stations sont aussi à une vingtaine de mètres sous la surface.
Pourquoi le tunnelier s'appelait-il Nolwenn ?
Il porte le prénom d'une élève de CM2 de Viroflay. Il a été baptisé le 10 janvier 2013.
Combien de temps a duré le creusement ?
Un peu moins de dix mois, du 25 mars 2013 au 14 janvier 2014, à environ 200 m par mois.
Quand le tunnel du T6 a-t-il ouvert ?
Le 28 mai 2016, après des essais de sécurité en février. L'inauguration officielle a eu lieu le 11 juin 2016.
Sources
- Île-de-France : le dernier tronçon du tramway T6 inauguré, Batiweb, juin 2016
- Ligne 6 du tramway d'Île-de-France, Wikipédia, consulté le 29/10/2026
- Tramway T6 : ouvert sur toute la ligne, Eiffage
- Visite du tunnel de Viroflay, Horizon Employeur, 22 septembre 2015
- Étude d'impact du dossier préalable à la déclaration d'utilité publique, CG78, CG92, RATP, STIF, décembre 2003
- Arrivée du tunnelier Nolwenn à Viroflay-Rive-Droite, communiqué du Département des Yvelines et de la ville de Viroflay, janvier 2014
- Paris Line T6, Railway Technology
- Infotram : essais des stations souterraines, RATP, février 2016
- Viroflay : le tramway T6 entre en gare, Le Parisien, 27 mai 2016
- Île-de-France tramway Line 6, Wikipedia (anglais), consulté le 29/10/2026
- Les premiers éléments du tunnelier arrivent sur le chantier, Département des Yvelines, 14 mars 2012
Site d'information indépendant : ni la RATP ni Île-de-France Mobilités. Horaires et tarifs indicatifs, à vérifier auprès de l'exploitant avant de voyager.
